Przyłącze prądu — jak podłączyć energię do domu?

Bez przyłącza energetycznego nie uruchomisz zaplecza budowy, nie wykonasz instalacji wewnętrznych i nie oddasz budynku do użytkowania. Procedura przyłączenia może wydawać się złożona, ale w rzeczywistości opiera się na kilku krokach: od złożenia wniosku do zamontowania licznika. W naszym artykule wyjaśniamy, czym jest przyłącze elektryczne, jakie są jego rodzaje, ile kosztuje i jak długo trwa podłączenie prądu do domu jednorodzinnego. Dzięki temu łatwiej zaplanujesz całą inwestycję i unikniesz nieporozumień z operatorem energetycznym.

Co to jest przyłącze elektryczne?

Przyłącze elektryczne to urządzenie lub zespół urządzeń łączących sieć energetyczną z instalacją odbiorczą domu. W jego skład wchodzą cztery podstawowe elementy:

  • złącze (ZK) – skrzynka montowana zwykle w granicy działki, zawiera zabezpieczenia główne,
  • licznik energii elektrycznej – element układu pomiarowo-rozliczeniowego,
  • WLZ – wewnętrzna linia zasilająca – przewód od złącza do tablicy rozdzielczej w domu,
  • tablica rozdzielcza (rozdzielnica) – miejsce montażu zabezpieczeń i punkt wyjściowy instalacji domowej.

Bez poprawnie wykonanego przyłącza nie uzyskasz ani prądu budowlanego, ani późniejszej zgody na użytkowanie budynku. Przyłącze stanowi więc element łączący sieć energetyczną (OSD) z indywidualną instalacją inwestora.

Jeżeli zaczynasz proces budowlany, musisz zadbać nie tylko o prąd, ale i przyłącze wody. Zobacz, jak wygląda cała procedura!

Jakie są rodzaje przyłączy prądu?

Na rynku funkcjonują dwie podstawowe formy przyłączy prądu do działki: ziemne i napowietrzne

Przyłącze prądu kablowe (ziemne)

Przewód biegnie pod ziemią, a złącze z licznikiem umieszcza się w skrzynce w granicy działki. To obecnie najczęściej stosowany typ, ceniony za estetykę i odporność na warunki atmosferyczne.

Przyłącze prądu napowietrzne

Wykonywane tam, gdzie przebiega istniejąca linia napowietrzna. Tańsze i szybsze, ale bardziej podatne na uszkodzenia (wiatr, burze). Z roku na rok stosowane rzadziej.

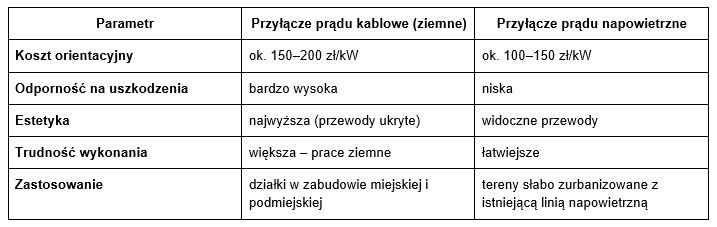

Przyłącza prądu do domu: porównanie

Zanim jednak zabierzesz się za realizację formalności, musisz uzyskać pozwolenie na budowę. Zobacz, jak to przebiega krok po kroku.

Jak wygląda procedura przyłączenia prądu krok po kroku?

Poniżej przedstawiamy pełną procedurę zgodną z praktyką OSD:

KROK 1. Złożenie wniosku o wydanie warunków przyłączenia

Składasz go do lokalnego Operatora Systemu Dystrybucyjnego (np. PGE, Tauron, Energa, Enea). Podajesz m.in.

  • numer działki,
  • moc przyłączeniową,
  • charakter obiektu,
  • plan zabudowy lub szkic sytuacyjny,
  • tytuł prawny do nieruchomości.

KROK 2. Otrzymanie warunków i projektu umowy

OSD ma 30 dni na wydanie warunków przyłączenia. Znajdziesz w nich:

  • typ przyłącza (kablowe/napowietrzne),
  • parametry mocy i zabezpieczeń,
  • miejsce montażu złącza,
  • kwotę opłaty przyłączeniowej.


KROK 3. Podpisanie umowy o przyłączenie prądu

Umowa określa m.in.

  • termin wykonania przyłącza,
  • koszty,
  • miejsce granicy własności instalacji.


KROK 4. Realizacja przyłącza przez OSD

Operator buduje przyłącze do granicy działki i montuje skrzynkę ZK z licznikiem (ten etap może trwać kilka miesięcy).

KROK 5. Wykonanie instalacji wewnętrznej (WLZ)

Za WLZ (od złącza do domu) odpowiada inwestor – zleca to dowolnej uprawnionej firmie elektrycznej.

KROK 6. Podpisanie umowy sprzedaży energii i montaż licznika

Po odbiorach technicznych podpisujesz umowę kompleksową i OSD uruchamia licznik. Od tej chwili prąd jest dostępny.

Czy wiesz, że mapa ewidencyjna jest niekiedy wymagana przez operatora i musisz ją złożyć wraz z wnioskiem o przyłącze prądu do domu jednorodzinnego? Zobacz także inne typy map potrzebne podczas procesu budowlanego, takie jak mapa do celów projektowych czy mapa zasadnicza.

Jaką moc przyłączeniową wybrać dla domu lub działki?

Dla domu jednorodzinnego najczęściej wybiera się 12-16 kW przy ogrzewaniu gazowym lub pompą ciepła lub 16–20 kW, jeśli planujesz kuchenkę indukcyjną lub liczne odbiorniki. Trzymaj się zasady, że lepiej zawyżyć moc o 2-3 kW, bo jej późniejsza zmiana wymaga ponownego przejścia procedury.

Ile kosztuje przyłącze prądu?

To, ile kosztuje przyłącze prądu do działki, zależy od kilku czynników przede wszystkim:

  • rodzaju przyłącza,
  • mocy przyłączeniowej,
  • długości kabla od sieci do działki,
  • zakresu prac projektowych i ziemnych,
  • stawek konkretnego OSD.

Jest to jednak koszt, który wpływa na komfort Twojego późniejszego życia, dlatego nie warto na tym oszczędzać.

Zobacz, ile kosztuje przyłącze prądu do domu w Polsce:

Opłata przyłączeniowa (OSD):

  • 100-150 zł/kW – przyłącze napowietrzne,
  • 150-200 zł/kW – przyłącze kablowe (standard).

Dodatkowe koszty po stronie inwestora:

  • WLZ i prace elektryczne: 1500-4000 zł,
  • prace ziemne przy długiej trasie: 50-80 zł/mb,
  • skrzynka złącza (jeśli wymagana po stronie inwestora): 300-600 zł,
  • projekt instalacji przyłącza i WLZ: 500-1500 zł,
  • inwentaryzacja geodezyjna: 500-1000 zł.

Ile kosztuje przyłącze prądu do domu w ostatecznym rozrachunku? Zazwyczaj od kilku do kilkunastu tysięcy złotych.

Ile trwa podłączenie prądu do działki?

Proces przeciągnięcia przyłącza elektrycznego do domu jednorodzinnego zajmuje dość dużo czasu. Samo wydanie warunków przyłączenia trwa od 21 do 30 dni od złożenia wniosku. Realizacja przyłącza przez OSD zabiera od kilku do kilkunastu miesięcy zależnie od:

  • obciążenia operatora,
  • konieczności przebudowy sieci,
  • długości przyłącza,
  • sezonu prac (zimą wolniej).

Najczęściej całość trwa 3-12 miesięcy.

Sprawdź, w jakich przypadkach warto zapoznać się z dokumentem, jakim jest miejscowy plan zagospodarowania przestrzennego . Zanim złożysz wniosek o przyłącze prądu do działki, musisz znać jego zapisy!

Jak uzyskać tymczasowe przyłącze prądu na budowę?

Jeśli chcesz rozpocząć prace wcześniej, możesz złożyć wniosek o przyłącze prądu tymczasowe (budowlane). Obowiązuje wówczas taryfa C11 – budowlana (wyższa cena energii). Procedurę przechodzi się dwa razy: najpierw dla przyłącza tymczasowego, a później dla stałego. Opłaty i warunki określa OSD, a koszt całego procesu odpowiednio wzrasta.

Kto jest odpowiedzialny za budowę i utrzymanie przyłącza?

Podział odpowiedzialności wygląda tak:

Operator Systemu Dystrybucyjnego (OSD):

  • buduje przyłącze do granicy działki,
  • montuje skrzynkę ZK i licznik,
  • jest właścicielem przyłącza prądu do działki,
  • odpowiada za naprawy, awarie, konserwacje.

Inwestor:

  • finansuje opłatę przyłączeniową,
  • wykonuje WLZ i instalację wewnętrzną,
  • odpowiada za utrzymanie elementów instalacji znajdujących się za granicą działki,
  • wykonuje inwentaryzację powykonawczą i odbiory.

Co należy zrobić po wykonaniu przyłącza przez zakład energetyczny?

Po zakończeniu prac OSD:

  1. Wykonujesz WLZ – przewód od złącza do budynku.
  2. Zlecasz pomiary i odbiór instalacji elektrycznej.
  3. Podpisujesz umowę na sprzedaż energii (taryfa G11, G12 itd.).
  4. OSD montuje licznik i uruchamia dostawy prądu.
  5. Przy budowie domu – do momentu odbioru budynku energia jest rozliczana w taryfie C11.


Przyłącze prądu to jedna z najważniejszych procedur towarzyszących budowie domu. Znajomość rodzajów przyłączy, etapów postępowania, realnych kosztów i podziału odpowiedzialności między inwestora a Operatora Systemu Dystrybucyjnego pozwala uniknąć opóźnień i lepiej zaplanować budżet. Gdy przyłącze zostanie wykonane, pozostaje już tylko podłączyć instalację wewnętrzną, podpisać umowę sprzedaży energii i rozpocząć korzystanie z prądu w swoim domu.

Czytaj więcej
