Ile kosztuje podłączenie prądu do działki?

Podłączenie prądu do działki kosztuje zazwyczaj od 2000 do 7000 zł w zależności od mocy przyłączeniowej, rodzaju i długości przyłącza. Sam proces może trwać od kilku miesięcy do nawet półtora roku, dlatego warto zaplanować go z dużym wyprzedzeniem – najlepiej jeszcze przed rozpoczęciem budowy domu. Zobacz, od czego dokładnie zależy koszt przyłącza energetycznego, jak wygląda procedura krok po kroku oraz jakie dodatkowe wydatki poniesiesz jako inwestor.

Co wpływa na całkowity koszt przyłącza energetycznego?

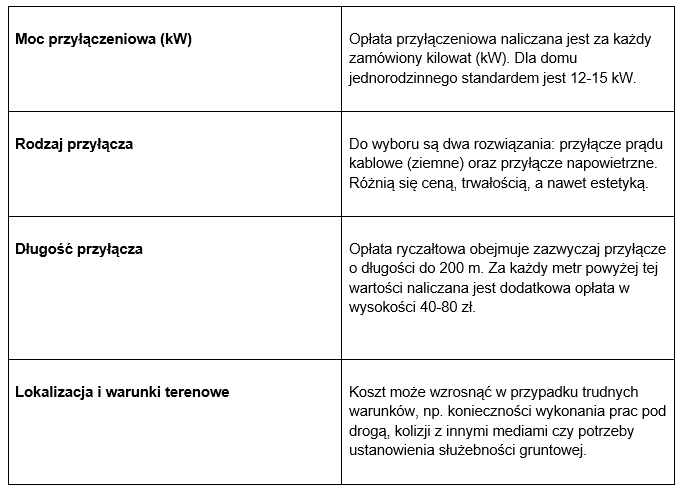

Całkowity koszt przyłącza energetycznego nie jest stały. Za każdym razem jest ustalany indywidualnie w umowie z Operatorem Systemu Dystrybucyjnego (OSD). Na ostateczną kwotę wpływa kilka czynników:

O możliwości podłączenia przyłącza prądu decyduje właściciel sieci w oparciu o konkretne warunki techniczne takiego przyłączenia. Jeżeli na danym terenie obowiązuje Miejscowy Plan Zagospodarowania Przestrzennego, działki budowlane powinny mieć zapewnioną możliwość przyłączenia mediów.

Ile kosztuje przyłącze kablowe a ile napowietrzne?

Przyłącze kablowe jest droższe, ale też częściej wybierane ze względów estetycznych i użytkowych. Przyłącze napowietrzne jest tańsze, ale też mniej odporne na warunki atmosferyczne.

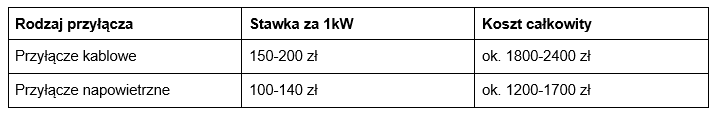

Szacunkowe koszty dla standardowego przyłącza (12 kW, do 200 m):

W przypadku przyłączy o długości powyżej 200 metrów należy liczyć się z dodatkową opłatą w wysokości około 40-80 zł za każdy kolejny metr bieżący. Ostateczna kwota może również wzrosnąć przy trudnych warunkach montażowych.

Jakie dodatkowe koszty ponosi inwestor oprócz opłaty przyłączeniowej?

Opłata przyłączeniowa uiszczana na rzecz OSD nie obejmuje wszystkich wydatków. Inwestor ponosi dodatkowe koszty, do których należą:

  • Projekt przyłącza – od 1000 do 2500 zł, wymagany głównie przy przyłączu kablowym,
  • Inwentaryzacja geodezyjna powykonawcza – około 700 zł,
  • Skrzynka elektryczna / złącze kablowe (ZK) wraz z montażem – 1500-3000 zł (dotyczy zazwyczaj rozdzielnicy budowlanej, tzw. erbetki, i jej podłączenia a nie samej skrzynki w płocie, którą stawia zakład energetyczny).
  • Wewnętrzna Linia Zasilająca (WLZ) – wykonywana na koszt inwestora, od granicy działki do budynku,
  • Prace ziemne, wykonanie uziemienia, ewentualne opłaty za służebność gruntową.

Te elementy często powodują, że całkowity koszt podłączenia prądu jest wyższy niż sama opłata przyłączeniowa.

Jesteś na etapie wstępnym i musisz uzyskać pozwolenie na budowę oraz inne dokumenty, takie jak mapa do celów projektowych? Z przyjemnością pomożemy Ci przejść przez cały proces i zapewnimy wsparcie w realizacji wszelkich czynności formalnych.

Jakie są etapy i formalności przy podłączaniu prądu do działki?

Procedura podłączenia prądu do działki przebiega według konkretnego scenariusza:

  1. Złożenie wniosku o określenie warunków przyłączenia do lokalnego OSD (np. PGE, Tauron, Enea).
  2. Oczekiwanie na warunki przyłączenia – OSD ma na ich wydanie do 30 dni, a dokument jest ważny 2 lata.
  3. Podpisanie umowy o przyłączenie do sieci, w której określony jest koszt i termin realizacji.
  4. Realizacja przyłącza – OSD wykonuje przyłącze, a inwestor realizuje WLZ oraz przygotowuje miejsce pod złącze.
  5. Odbiór techniczny instalacji, montaż licznika i rozpoczęcie poboru energii po podpisaniu umowy sprzedaży prądu.

Ile trwa oczekiwanie na wykonanie przyłącza energetycznego?

Przyłącze tymczasowe jest stosowane na czas budowy domu, aby zasilić plac budowy. Musisz pamiętać, że:

  • Prąd budowlany rozliczany jest według droższej taryfy komercyjnej (np. C, C11).
  • Koszt wykonania przyłącza tymczasowego w całości ponosi inwestor.
  • Podłączenie tymczasowe do istniejącej sieci (bez budowy nowego przyłącza) kosztuje ok. 10 zł/kW netto.
  • Czas realizacji to zwykle 1-2 miesiące, czyli znacznie szybciej niż przyłącze docelowe.

Rozwiązanie to pozwala rozpocząć budowę bez czekania na podłączenie domu do sieci.
